Mittwoch, 25. November 2015

Decke EG,Mauer OG, Nachbarn-Baustand vom 24.11.2015

16.11.2015

16.11.2015


19.11.2015

24.11.2015 Es geht schon an die Vorbereitungen für den Dach-Ringanker

24.11.2015

Links vom Haus wenn man von der Straße aus drauf sieht

Hinter dem Haus, wenn man von der Straße aus drauf sieht

Rechts vom Haus wenn man von der Straße aus drauf sieht

Gegenüber vom Haus, wenn man von der Straße aus drauf sieht

Ein paar Steine sind noch zu verbauen....


Montag, 23. November 2015

Die Bodenplatte und die Mauer für das EG


04.11.2015 Die Bodenplatte wurde gegossen....



05.11.2015 und schon einen Tag später werden die ersten Steine gesetzt


11.11.2015
12.11.2015 die EG Außenmauern sind fertig.


Mittwoch, 4. November 2015

Entstehung des Streifen-Fundament und der Bodenplatte

28.10.2015 Der Aushub für das Streifen-Fundament


30.10.2015 Streifen-Fundament fertig, KG-Rohre für (Versorgungs-)Anschlussleitungen sind dabei.

03.11.2015 Vorbereitung für die Bodenplatte, Ausschalung, Folie etc.


das Fundament ist angerichtet, der Beton für die Bodenplatte kann kommen.

Sonntag, 25. Oktober 2015

Wasseranschluss (Bauwasser)

Der nette Kollege der den Erdaushub des Hauses gemacht hat,hat mir auch gleich gute Vorarbeit für den Wasseranschluss geleistet, mit ein paar Baggerschuafflen war das gröbste erledigt.

dann durfte ich auch endlich mal ran, der erste Spatenstich war vollbracht und nach 30min hatte ich dann den Wasseranschluss gefunden  bzw. freigelegt.

Donnerstag, 22. Oktober 2015

Stromanschluss, Erdsondenbohrung,Kranplatz,Haus Erdaushub und Schotter

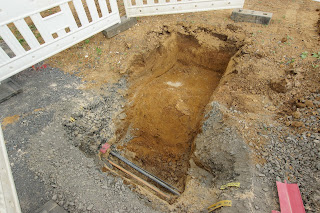

Stromanschluss, Baustrom mit Provisorium (da der nächste Stromverteiler zu weit entfernt ist).
Tiefbauunternehmen war Dietrich und Bergler, sehr freundlich und Preis war verglichen mit 3 anderen Tiefbauern auch mehr als i.O.
Um den Tiefbauer mussten wir uns selbst kümmern, da gab es keinerlei hilfe vom Bauträger (keine Tipps, Empfehlungen).
Wir haben uns für Erdwärme mit einer Tiefenbohrung entschieden, gebohrt wurden 100m.
Bohrunternehmen war Tiefbohr NRW, Geothermiebohrer.

Der Bohrmeister mit Kollege waren echt ok, gute Zeitabsprache, nette Kommunikation, das hat die bisherige Informationsinkompetenz der Zentrale kaschiert (keine Rückrufe, wenig Informationen).

Die Bohrung hat insg. knapp 1 1/4 Tage gedauert, kamen gegen 12-13 Uhr an und waren am nächsten Tag gegen 14 Uhr fertig, durch Dauerregen war dann noch eine laaange Reinigung der Bauutensilien von nöten.
Später kommt dann noch der Trupp für die Anschlussarbeiten.


Nach langen hin und her und nicht allzu guter Kommunikation vom Bauträger ging es dann am 8.Oktober mit der Baustelle los, der Kranstellplatz wurde angelegt und für das Haus der Erdaushub mit anschließendem verschottern. Das wurde innerhalb eines Tages vollbracht.

Bis es dazu kam gab es aber noch Gesprächsbedarf mit dem Bauträger, da zuerst knapp 60qm für den Kranplatz benötigt werden sollten, wo wir uns fragten (WTF) wieso, dementsprechend war auch der Preis.
Am Ende sollte der Preis durch zwei geteilt werden, da unsere Nachbarn durch Zufall auch mit Bischoff-Massivhaus bauen und knapp 3 Wochen hinter unserer Planung liegen.
Den Vorschlag eines gemeinsamen Kranstellplatz hatten wir zur vor schon weiter gegeben, genauso das andere Tiefbauer nur ca.25qm für einen Kranstellplatz benötigen.
Am Ende kam es dann auch genau dazu, der Kranstellplatz wurde zw. beide Grundstücke gesetzt und der Angebotspreis für die Arbeiten sollte dann durch zwei geteilt werden.
Damit konnten wir dann Leben, nur das bei dem Angebot knapp 60qm angeboten und es dann doch nur 25qm wurden. Auf die Rechnung sind wird gespannt….

.









Erdaushub für das Haus gemacht,Schötter drauf, jetzt kann mit dem Streifenfundament begonnen werde...
